Rappel du contexte
Le bâtiment qui abritait les locaux de la mairie, la salle du conseil et l’ancienne perception n’avait pas été rénové et entretenu depuis près de 30 ans. Faute de fonctionnalité pour le secrétariat et l’agence postale et dépourvus de sanitaire, il avait été décidé de déplacer provisoirement ces services dans l’ancienne école. Mais quelquefois le provisoire dure !

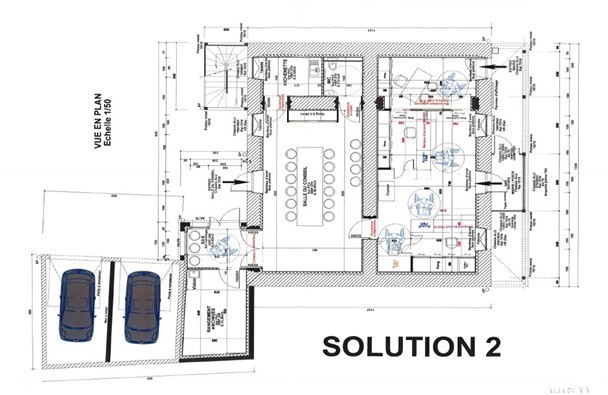

Après un état des lieux, il a été décidé de réhabiliter ce bâtiment dans son ensemble lors du mandat précédent. Un projet pour la fonctionnalité des services et également l’entretien du patrimoine communal ! Ce projet en stand-by devenait une priorité du nouveau conseil municipal. Ces derniers mois, il a été repensé avec Mr Vuillaume maître d’oeuvre. Quelques modifications ont été apportées afin de rendre les locaux administratifs plus fonctionnels, aménager une entrée plus accessible aux personnes à mobilité réduite (PMR) et indépendante des locaux. Pour le futur appartement de l'étage, un escalier extérieur sera construit.
LE PROJET

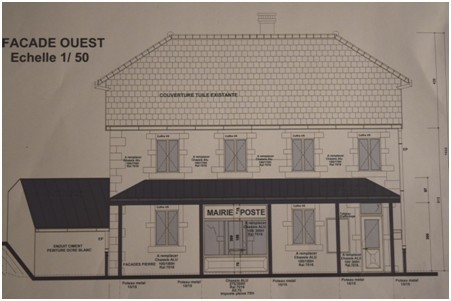

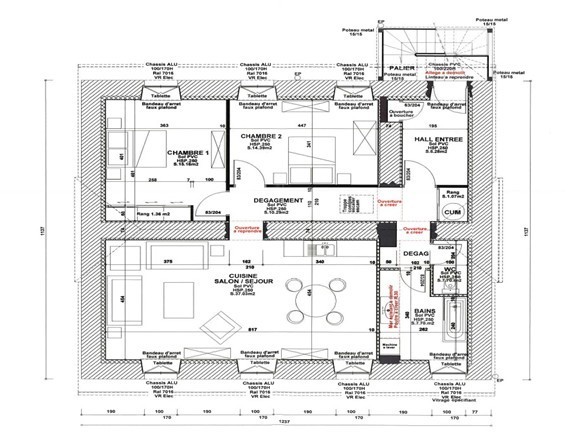

Le projet comprend 2 parties de rénovation : la partie mairie, salle de conseil au RDC et un logement à l'étage.
Coût des travaux | 370 199.6 € |
Subventions | |
DETR (Etat 2017) | 101 562.44 € |
La Poste (2021) | 20 000 € |
Conseil Départemental DST (2021) | 81 150 € |
Prime énergie (2021) | 5 456 € |
TOTAL Subventions | 208 168.44 € |
Taux de subventions | 56.23 % |
Remarque :
En raison de la non demande de prolongation de la réserve parlementaire de 12 000 € en 2019, cette dernière a été perdue.
La subvention du Conseil Départemental de 9 274 € a été substituée par la dotation de soutien aux territoires (DST) socle, acquise en juin 2021. Le nouveau conseil a prospecté afin d’obtenir plus de subventions pour ce projet important pour la commune.
LE PROJET AVANCE !!!
Sur les rails depuis le 7 juin, les travaux sont prévus pour une durée d'environ 10 mois. Les réunions de chantier se succèdent tous les jeudis, avec la commission bâtiment.
Quelques désagréments sont inévitables. Pour travailler, les entreprises occupent le parking devant la mairie, il est donc interdit de stationner durant toute la période des travaux. Tout a été mis en œuvre pour permettre aux commerçants et voisins de ne pas être trop impactés, limiter le bruit.
L’objectif étant que ces travaux soient terminés pour avril/mai 2022. Pendant toute cette période les conseils municipaux se dérouleront dans la salle de l’avenir, comme toute autre manifestation ou évènement prévus habituellement dans la salle du conseil.
POINT DES TRAVAUX

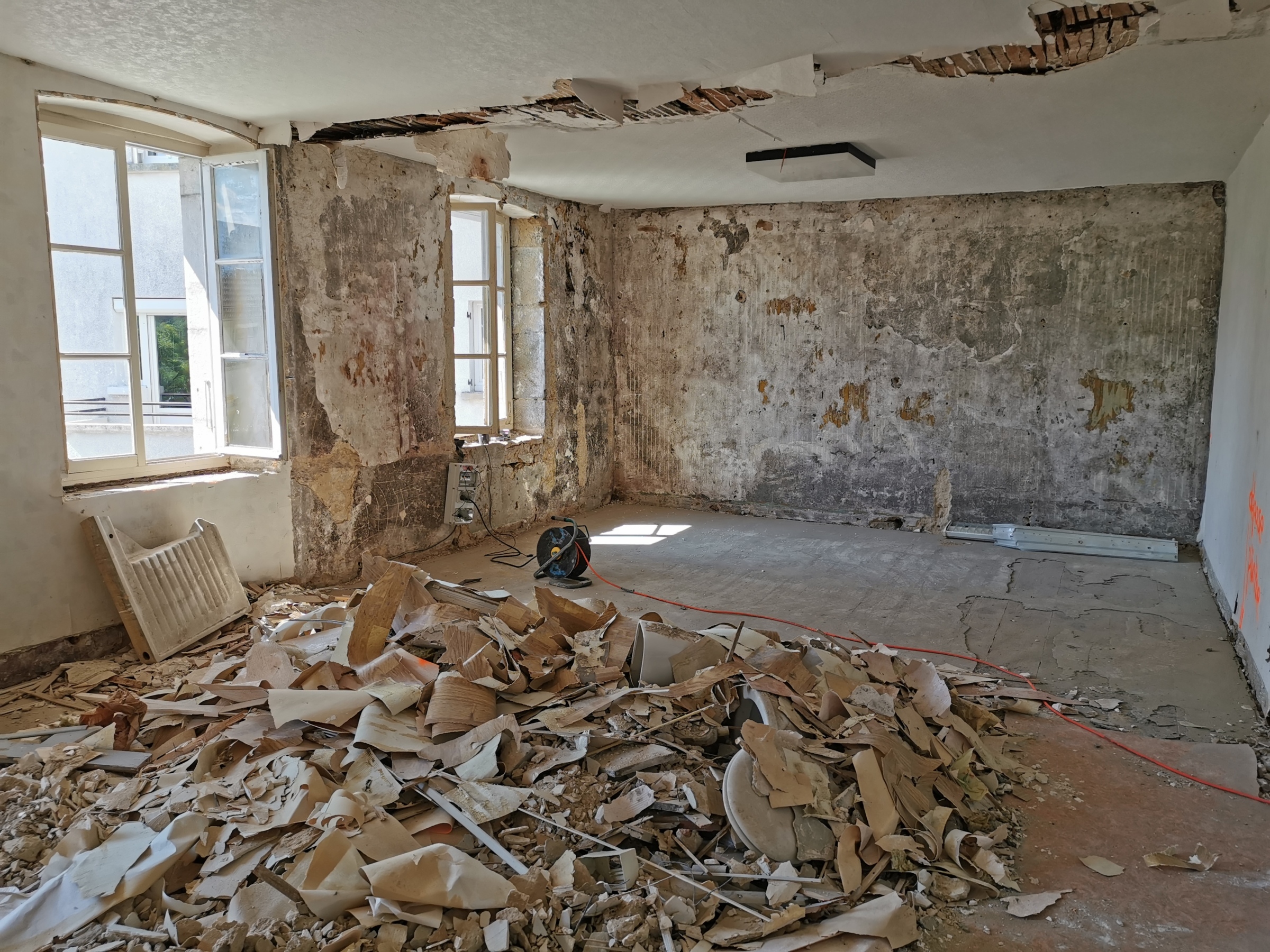

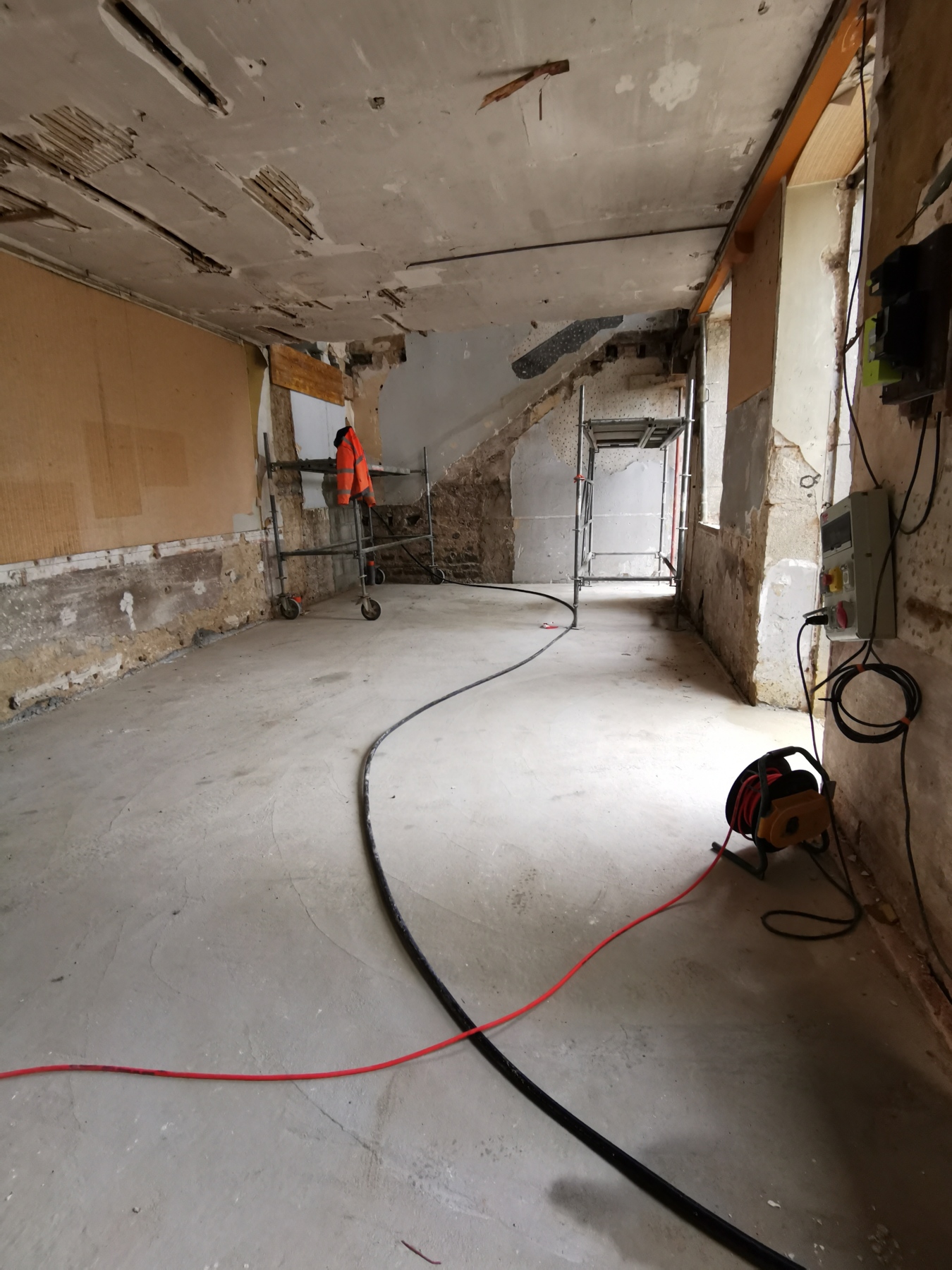

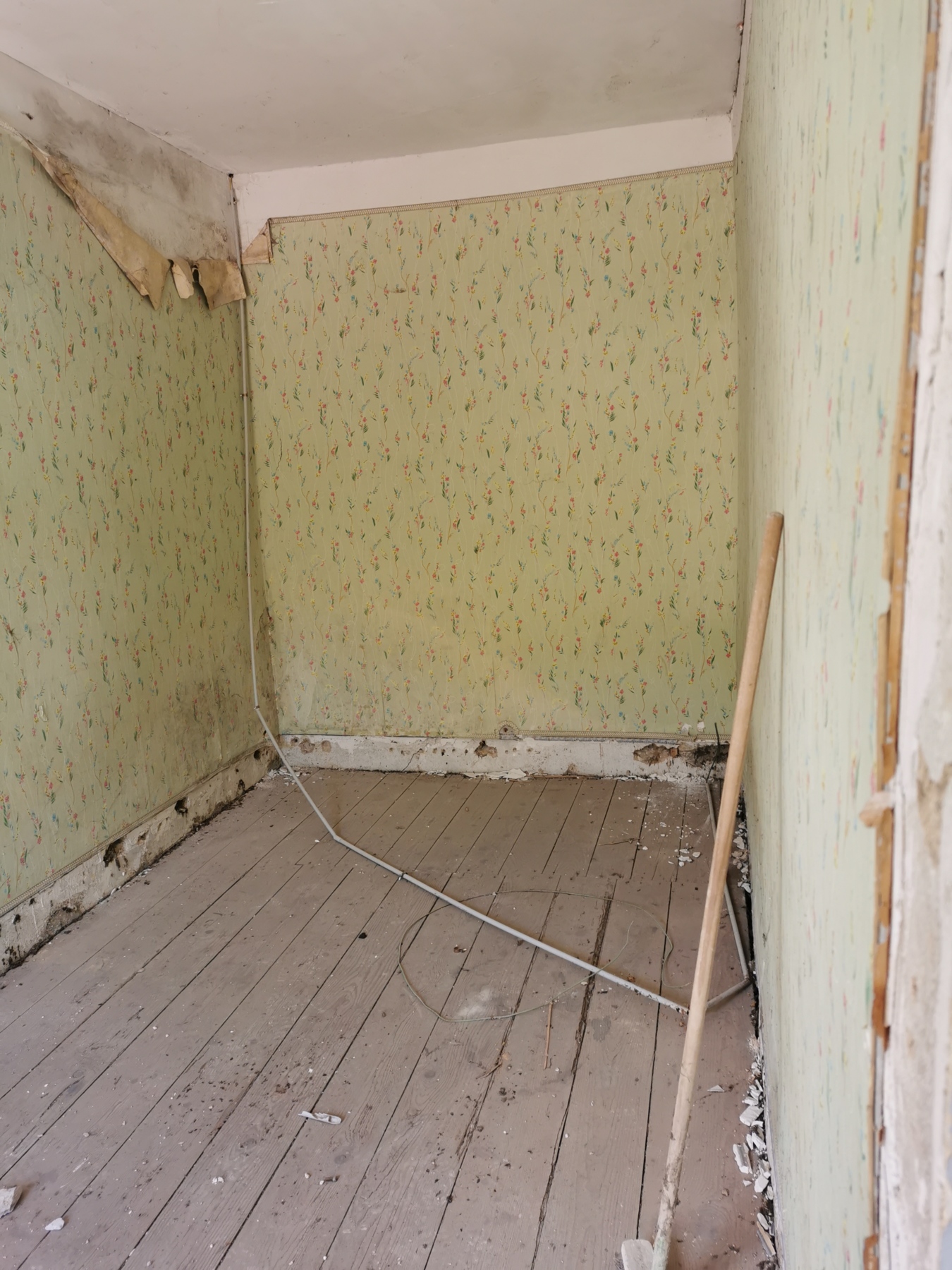

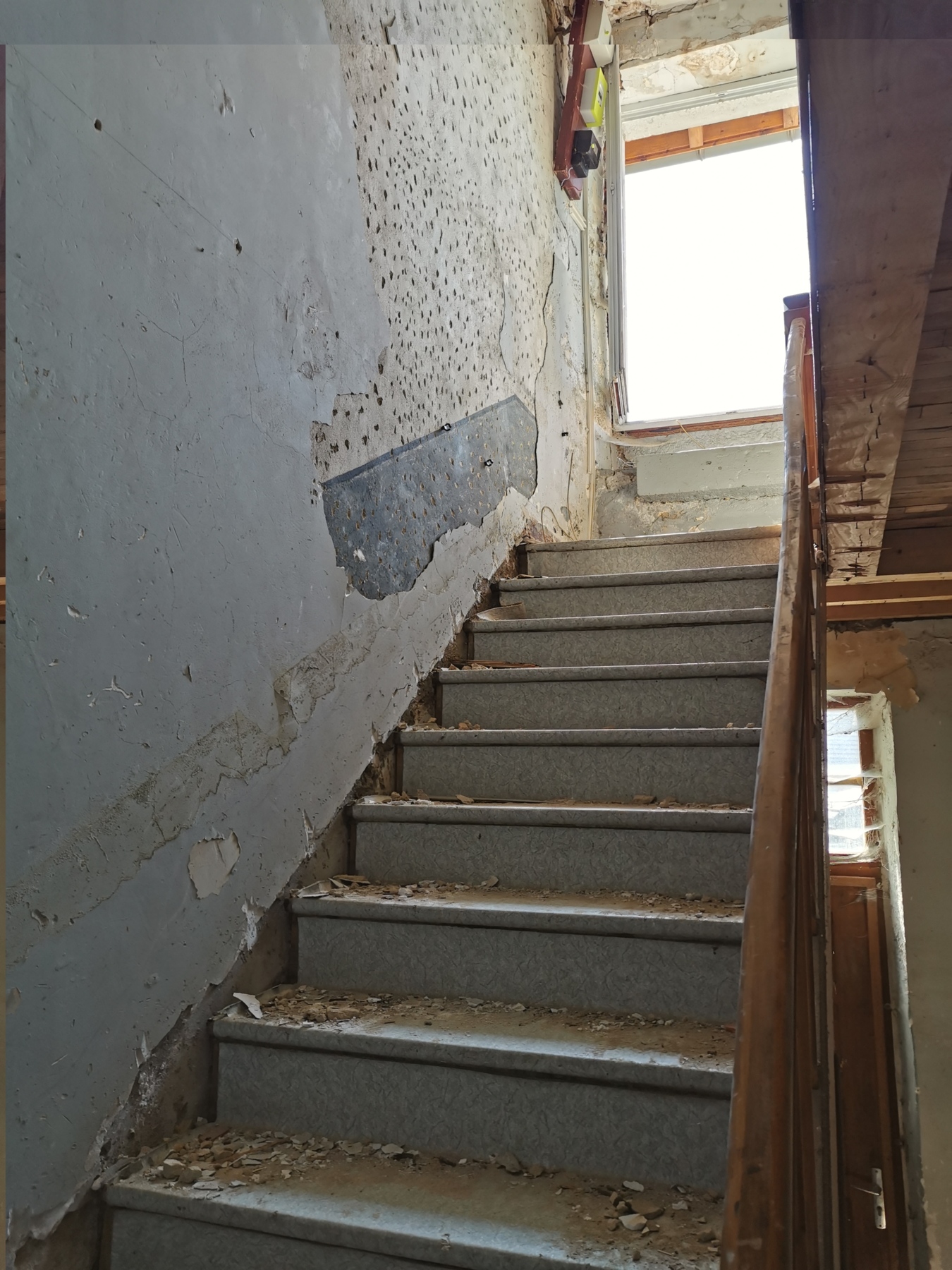

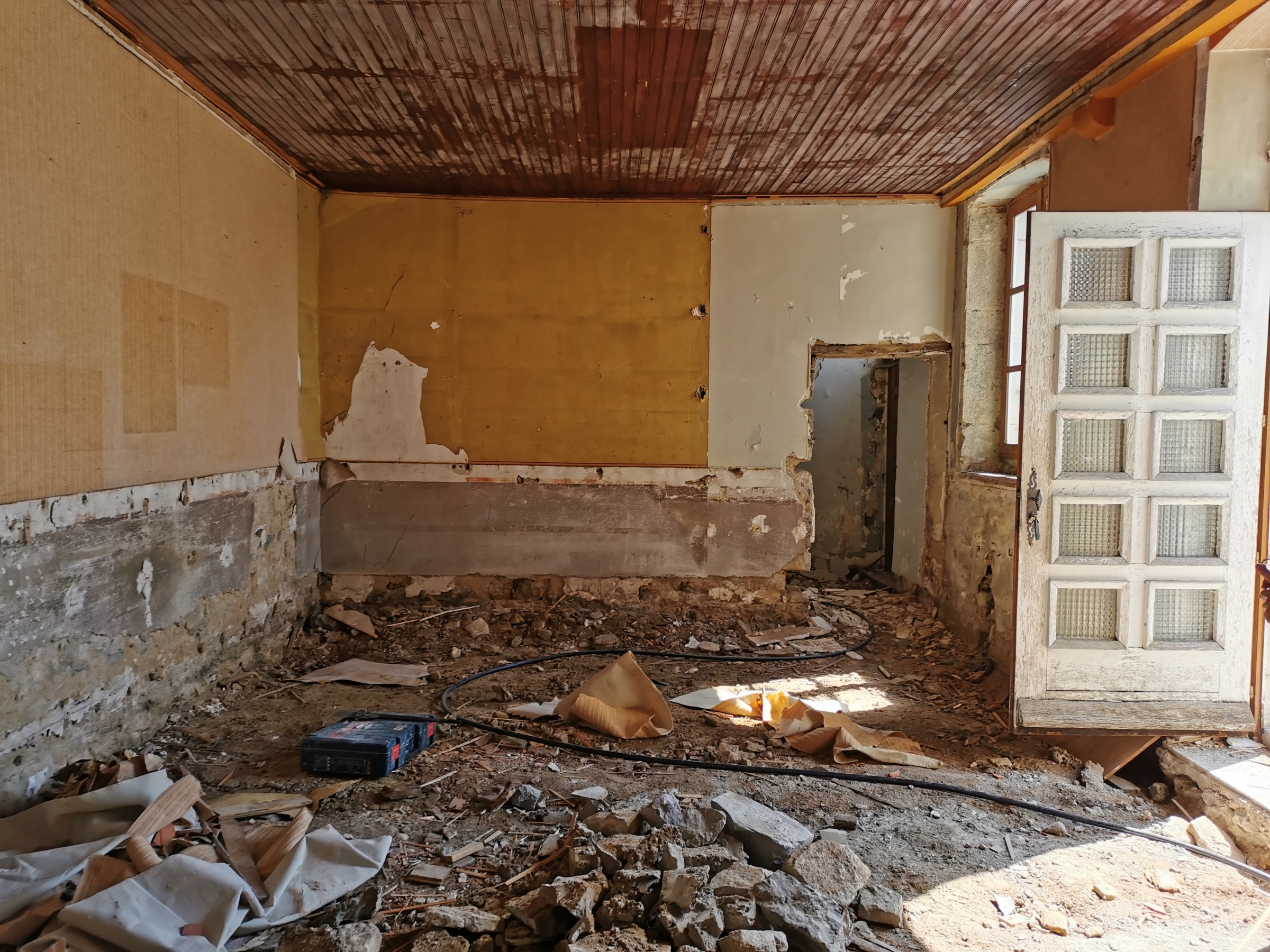

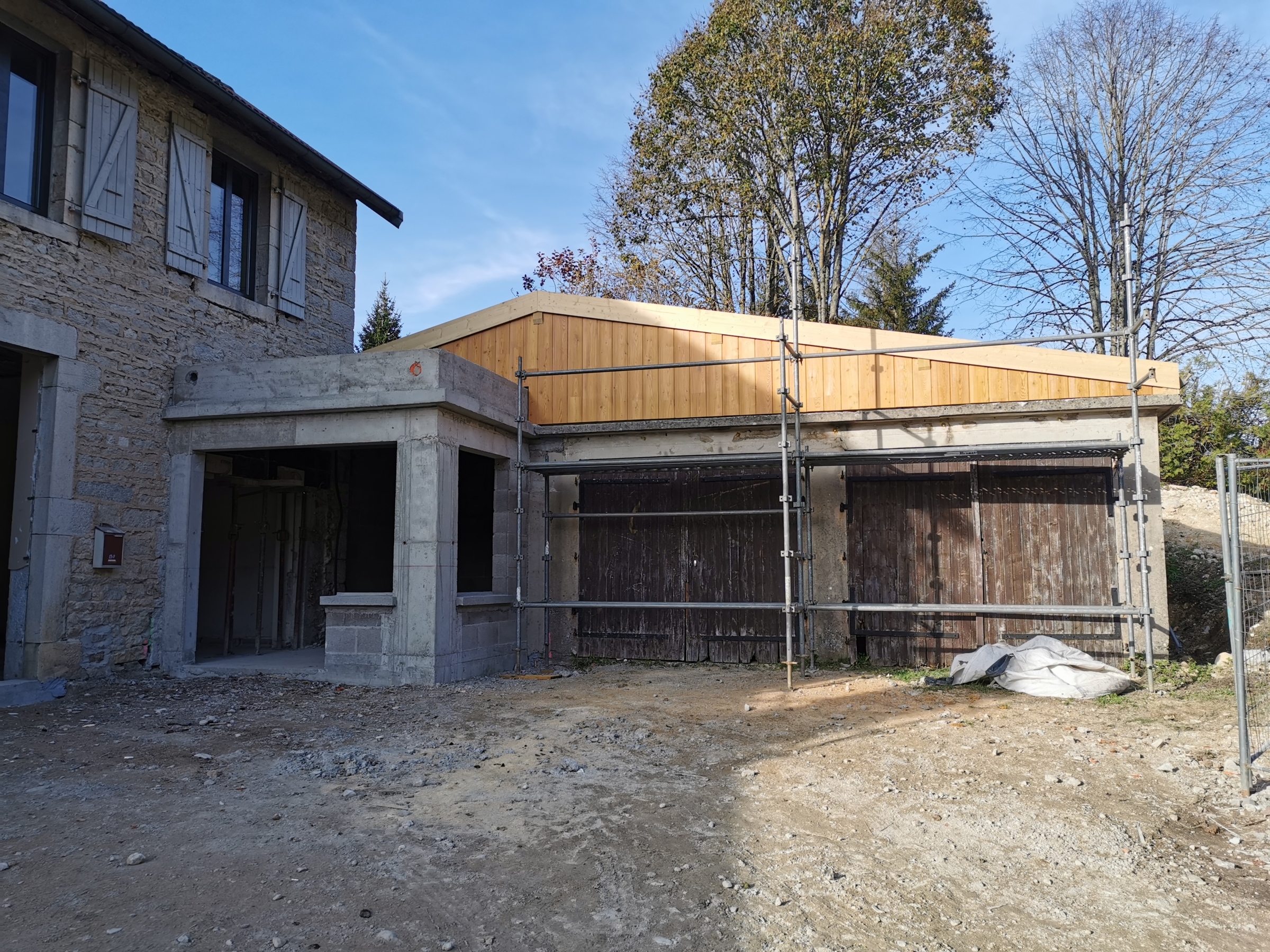

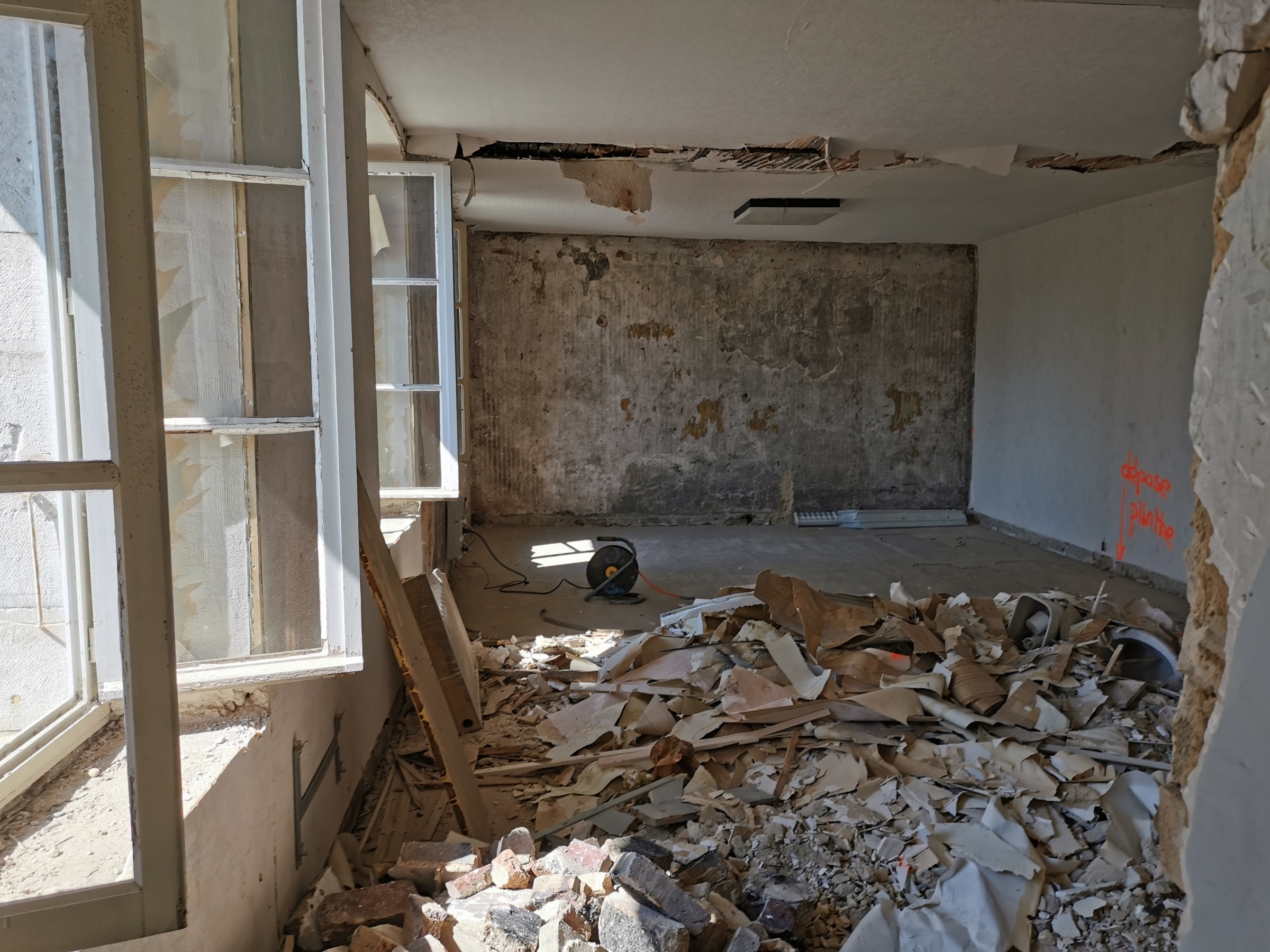

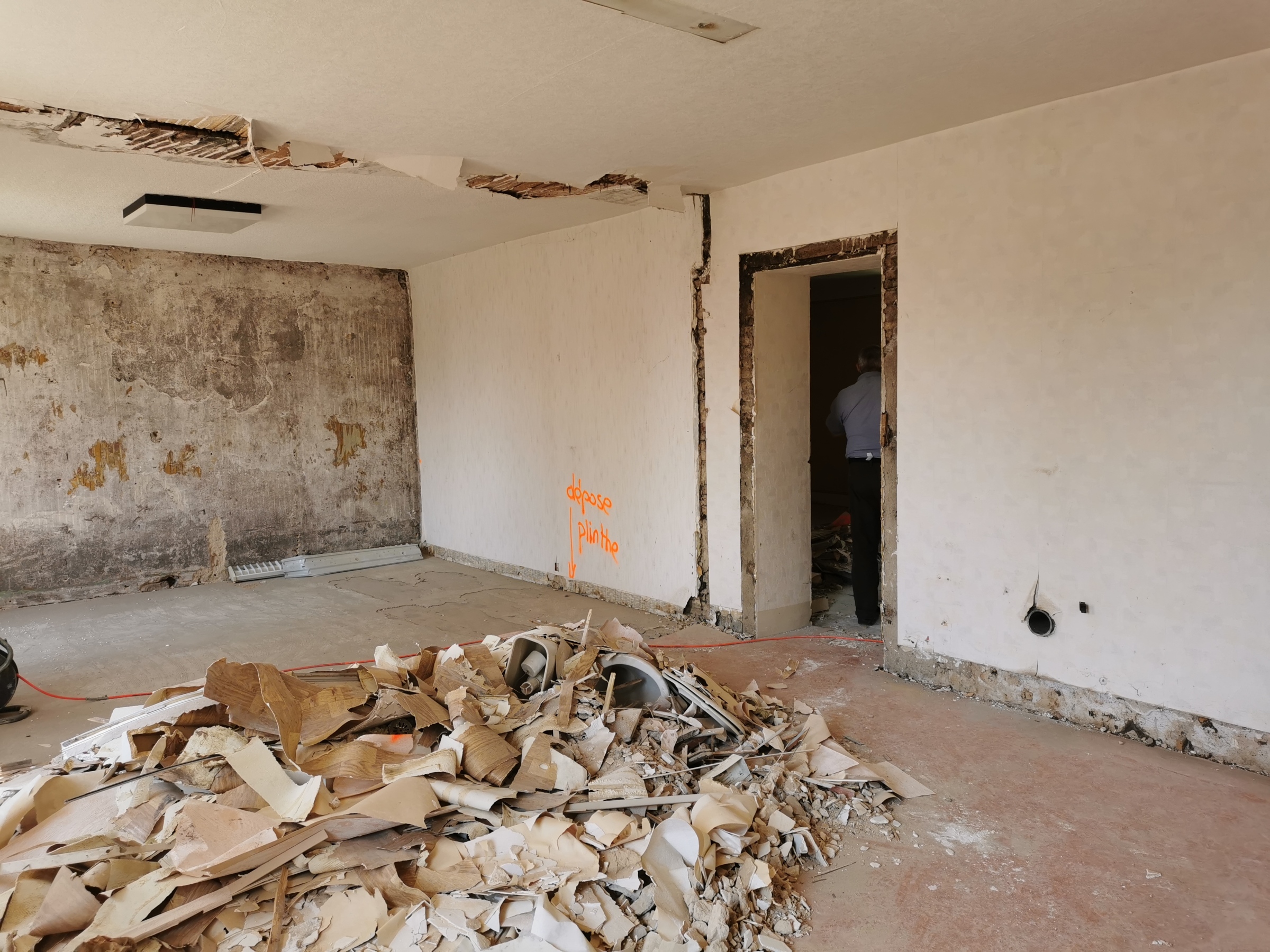

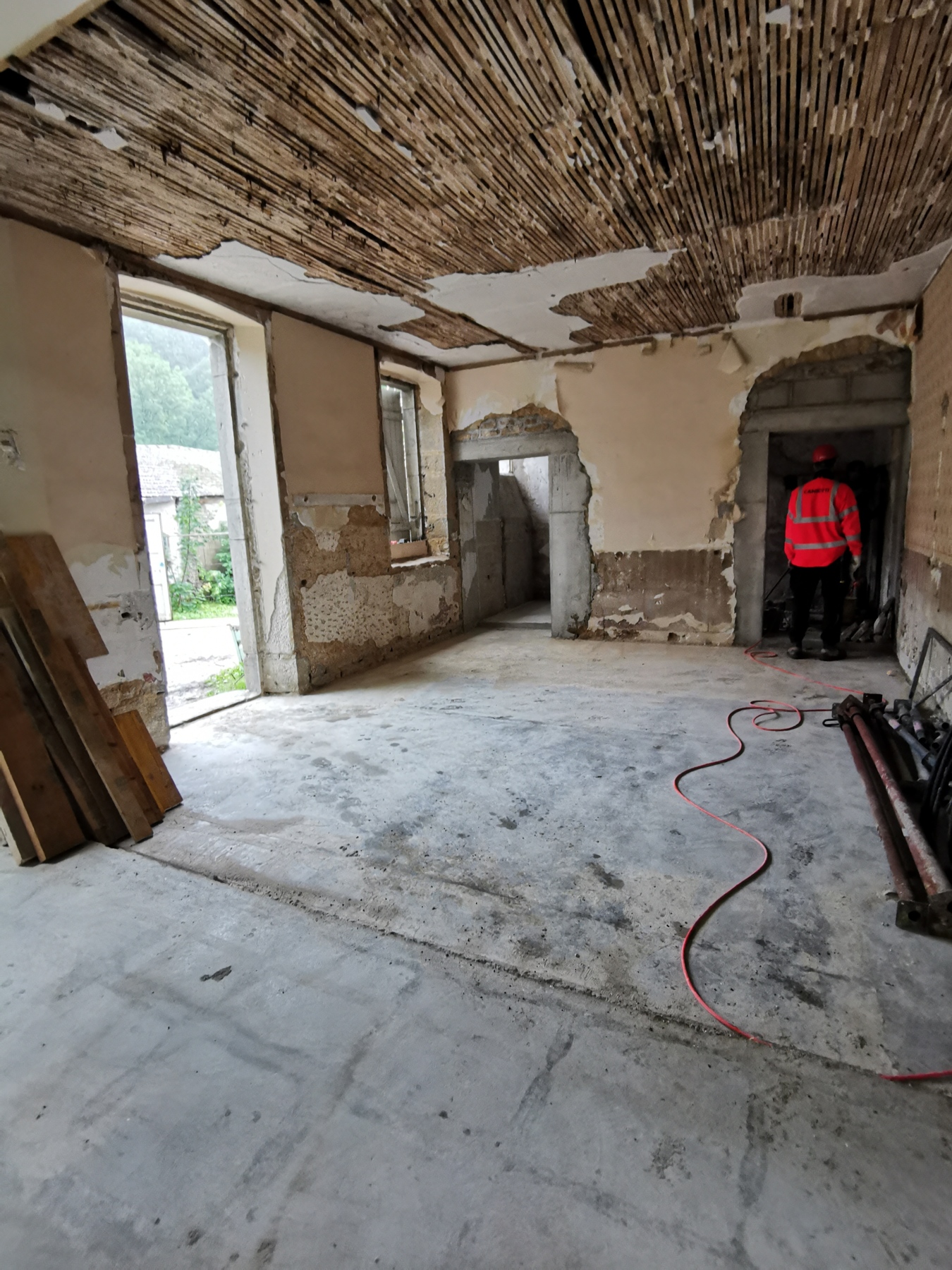

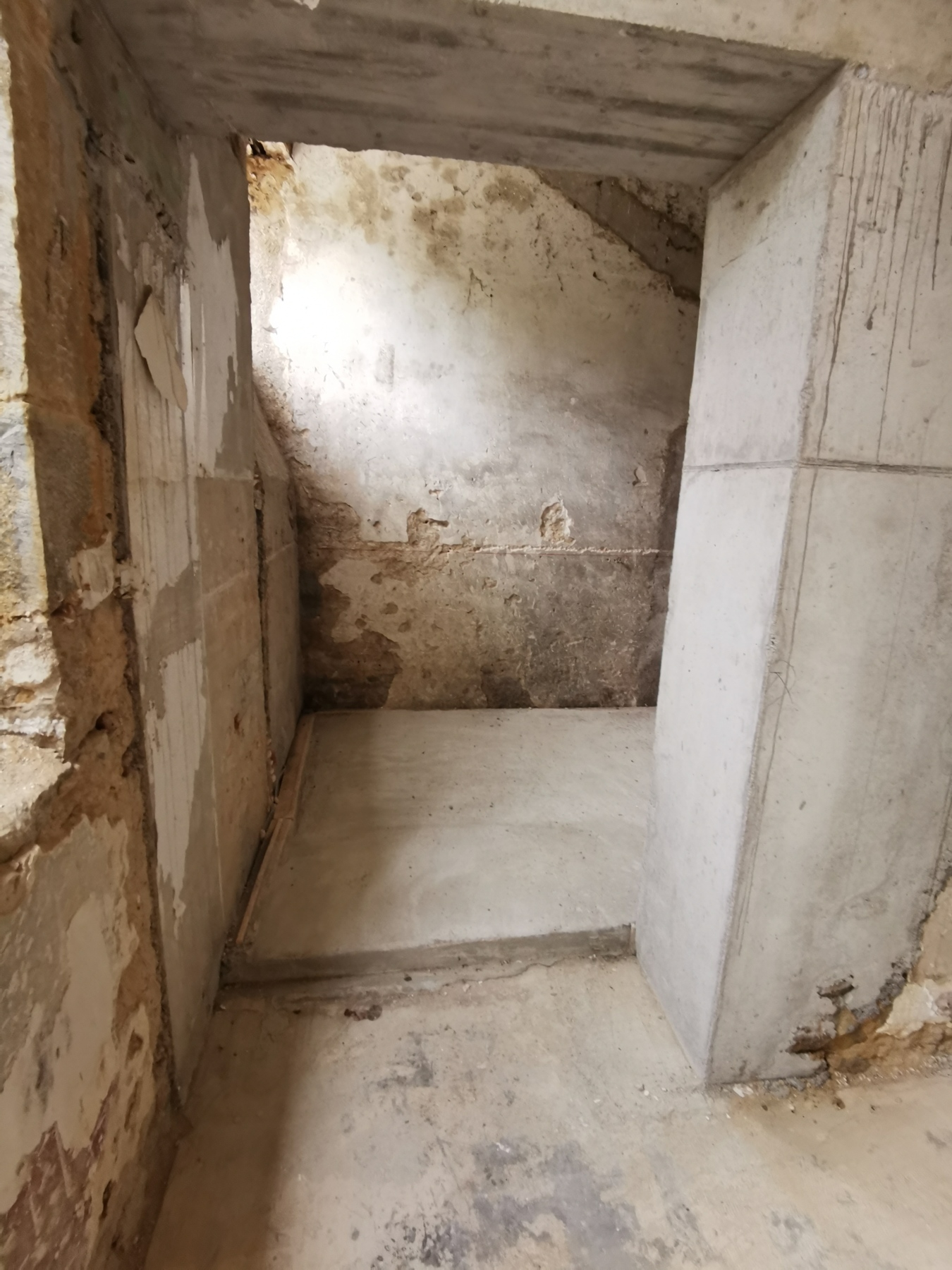

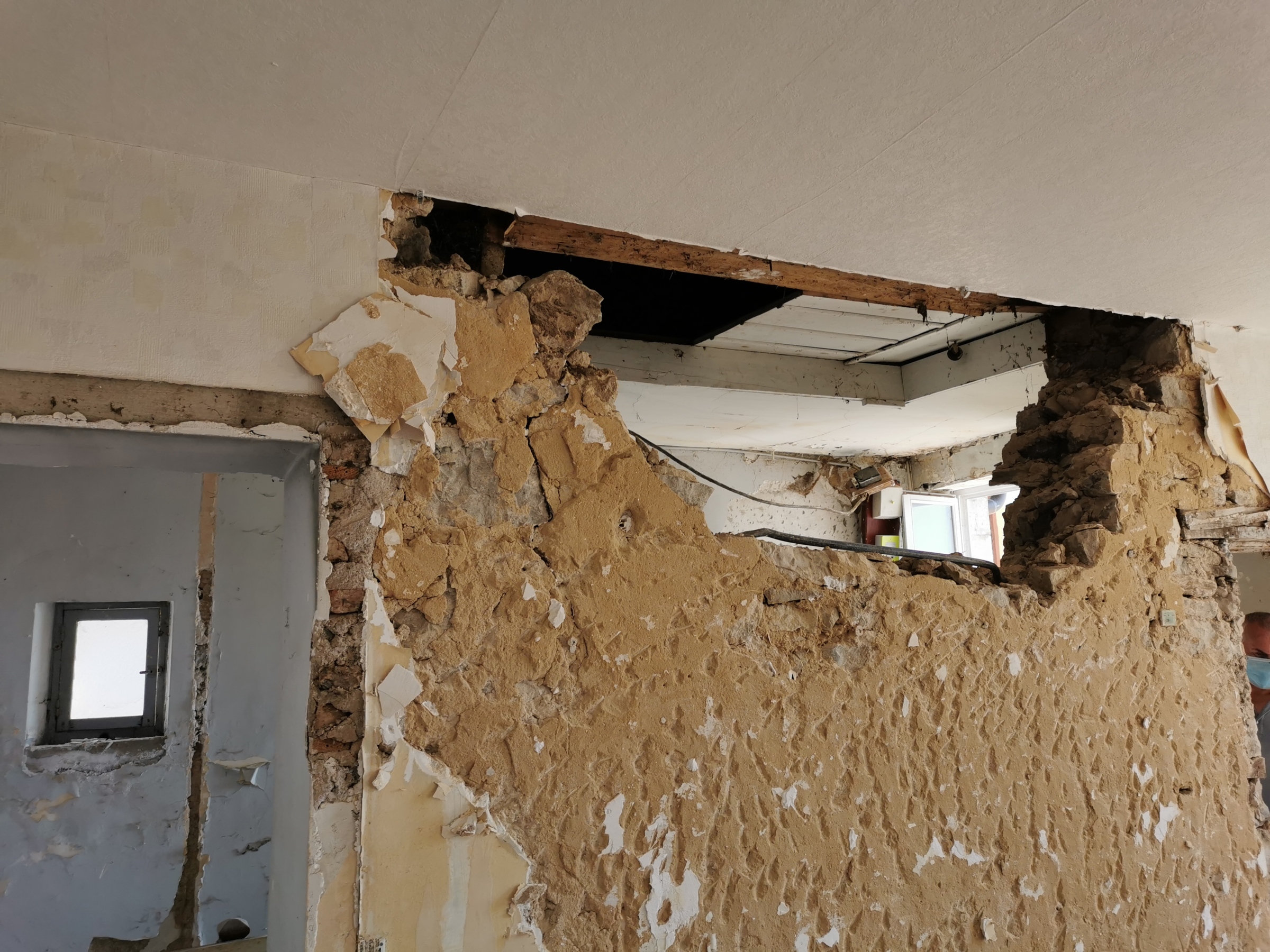

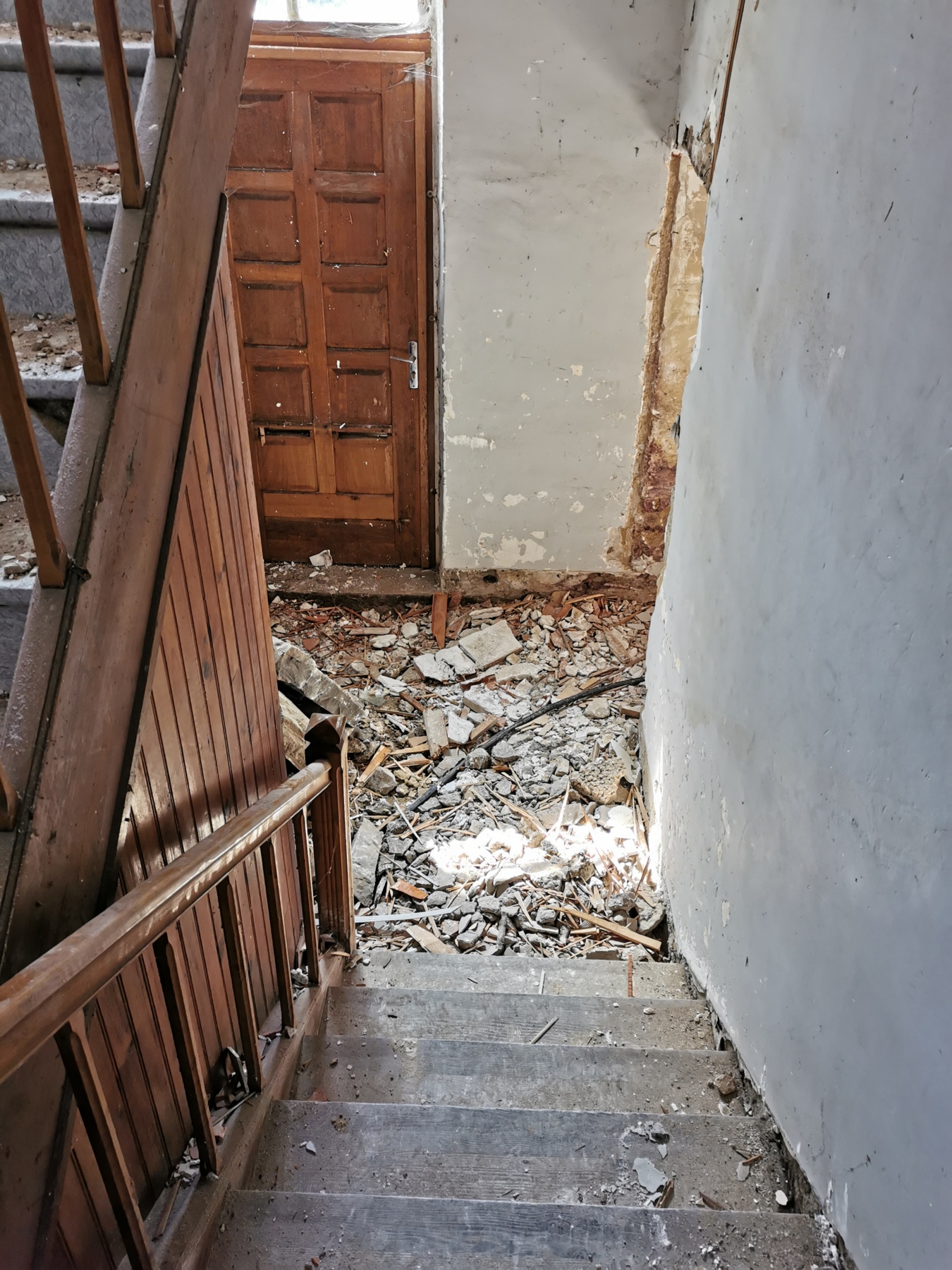

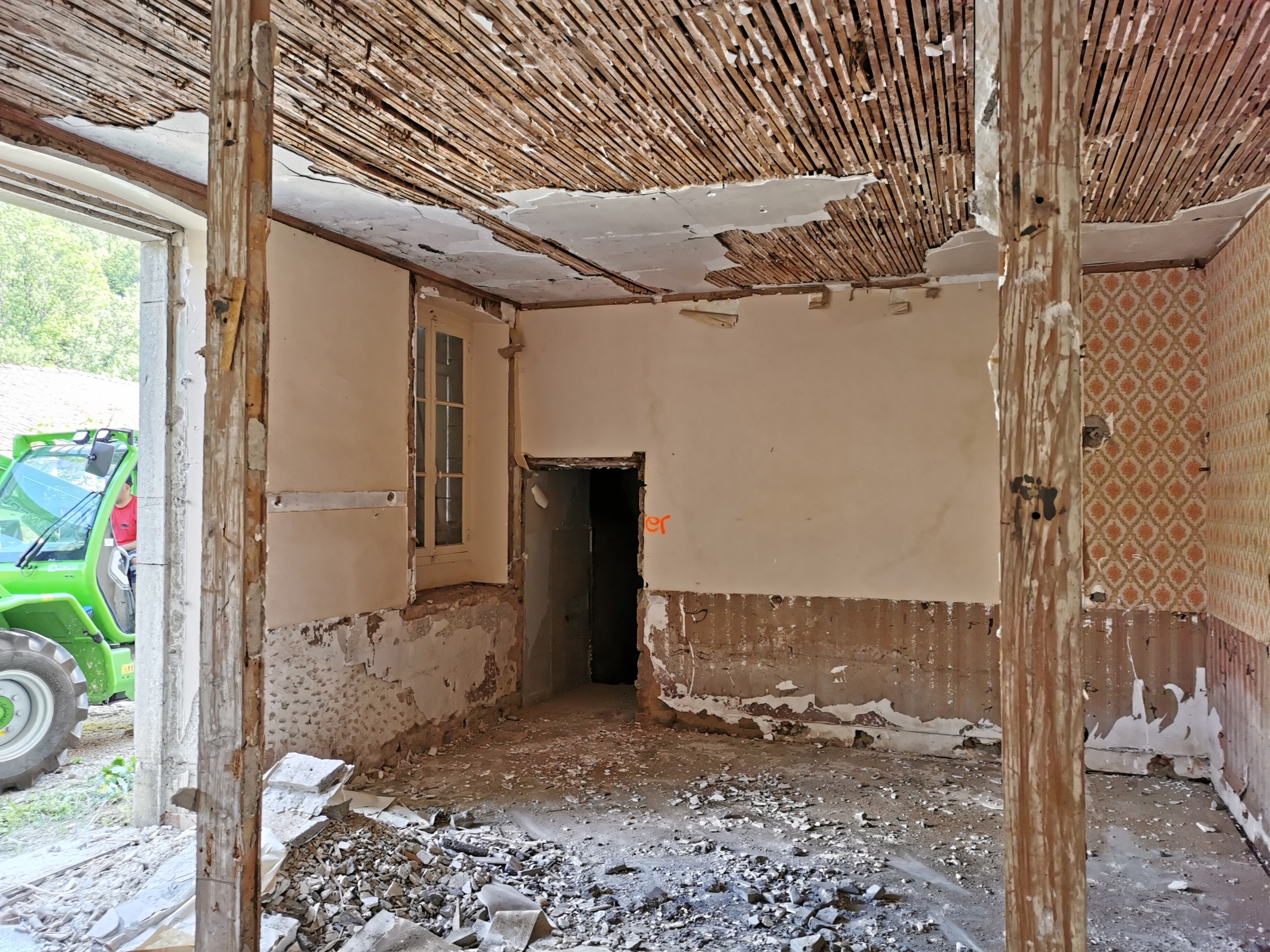

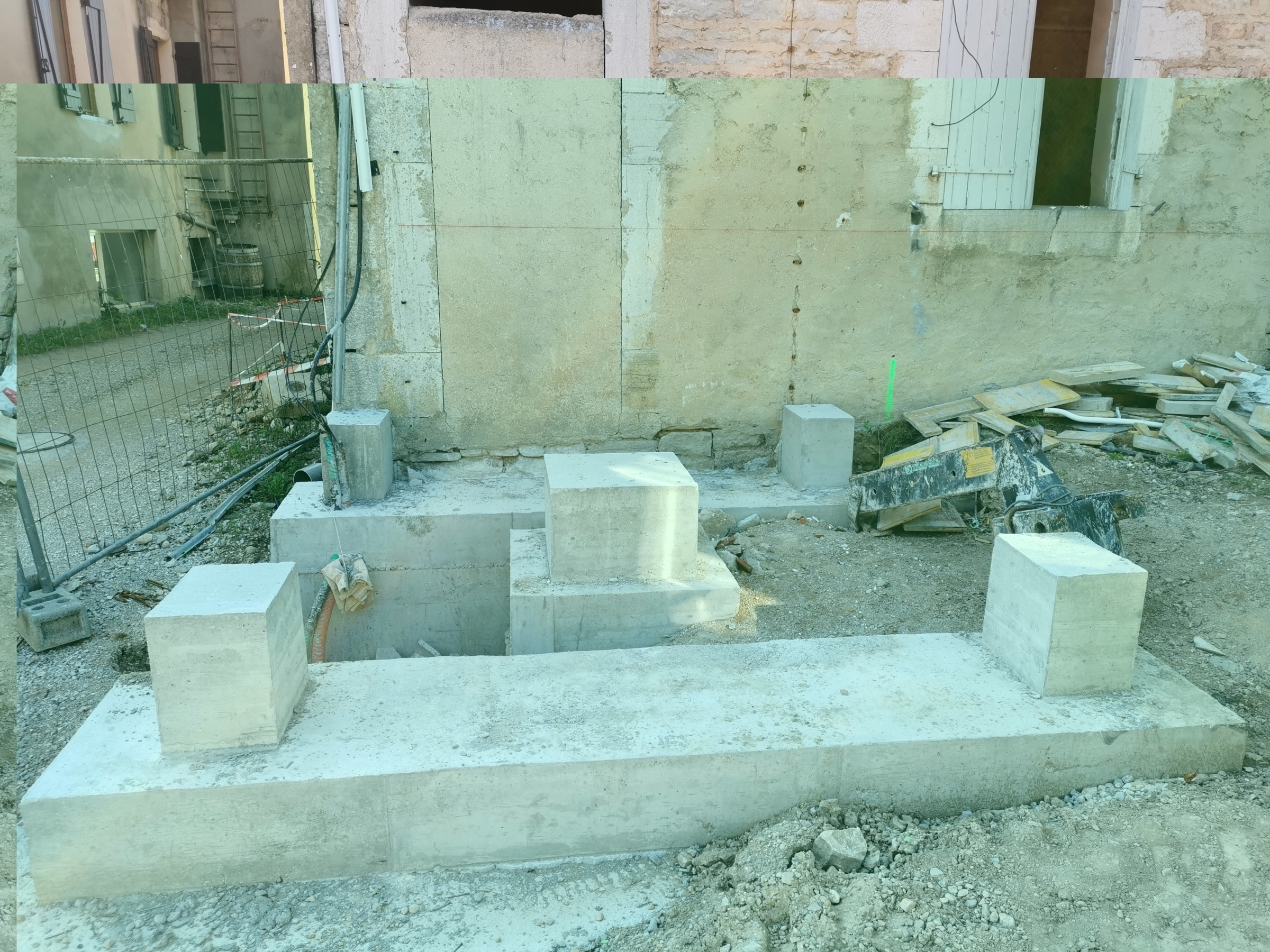

L'entreprise de maçonnerie a quasiment terminé les ouvrages sur la réhabilitation et l'extension du bâtiment.
Le bâtiment devrait être couvert et clos pour la fin de semaine 45 soit autour du 8 novembre.
En effet, quelques retards ont été pris suite au problème d'approvisionnement des matériaux pour les fenêtres.

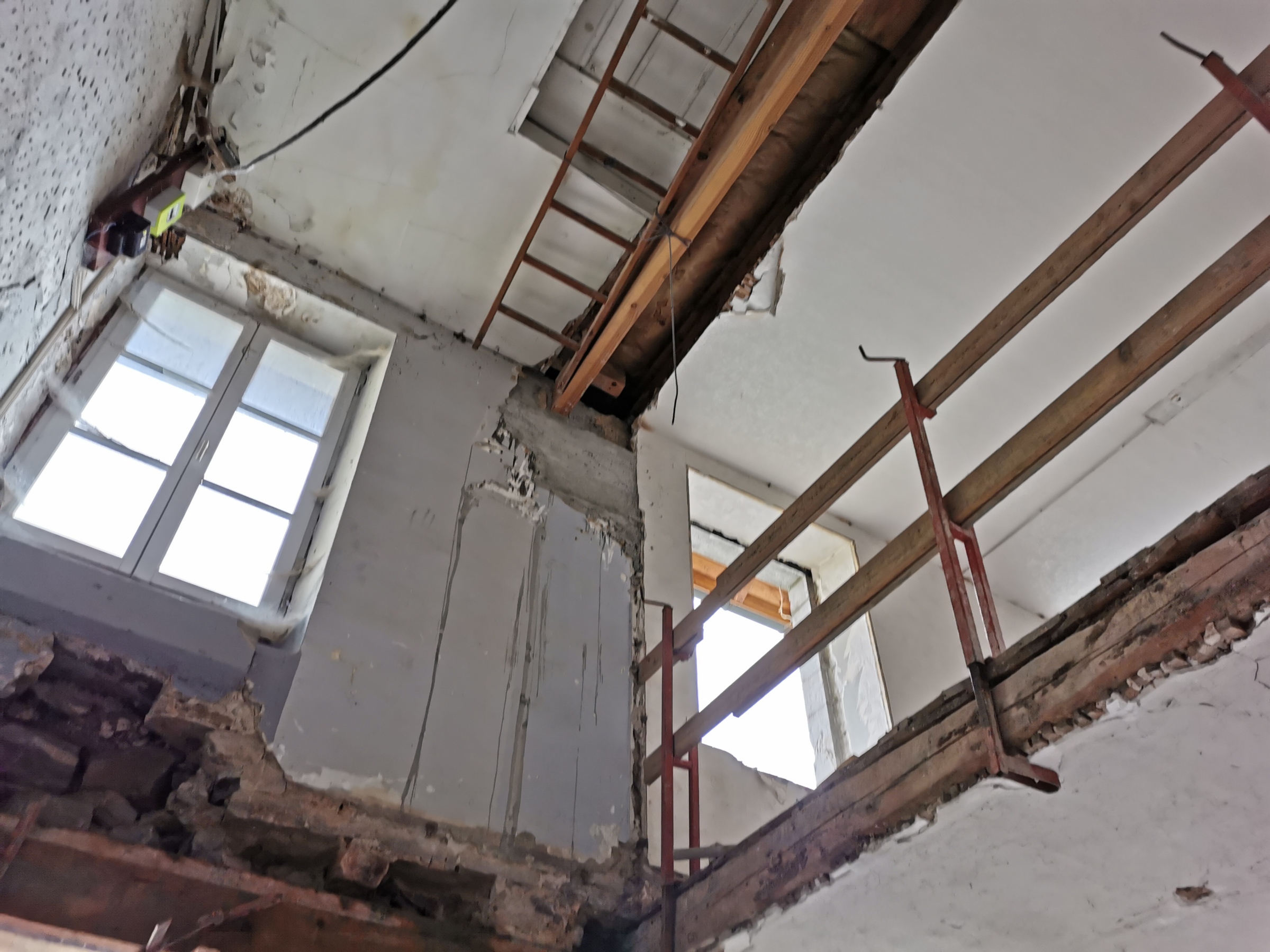

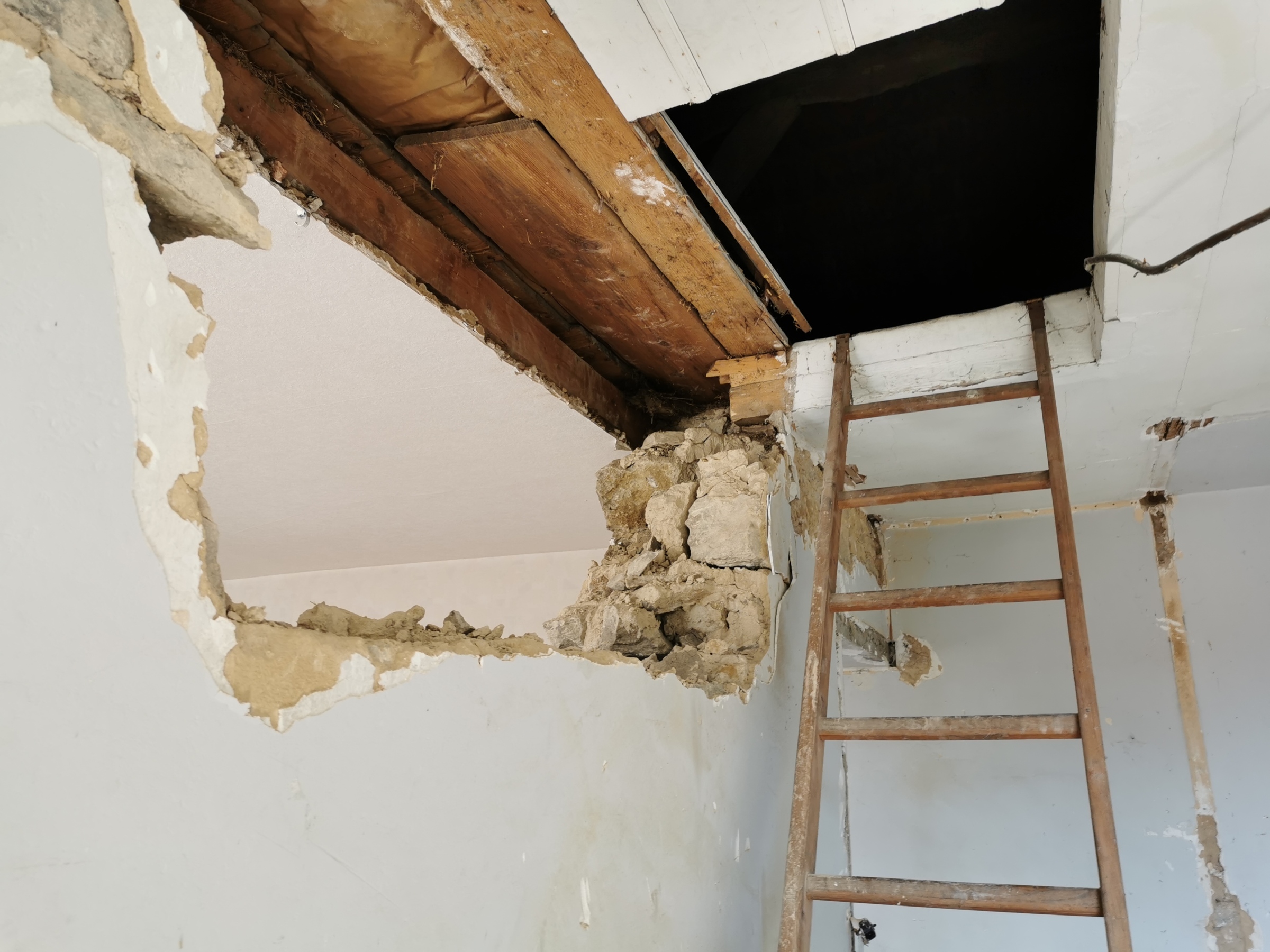

Pour l'entreprise de charpente, son intervention est prévue semaine 43 et 44 pour le toit, les parties garages et archives et la reprise des planchers à l'étage.

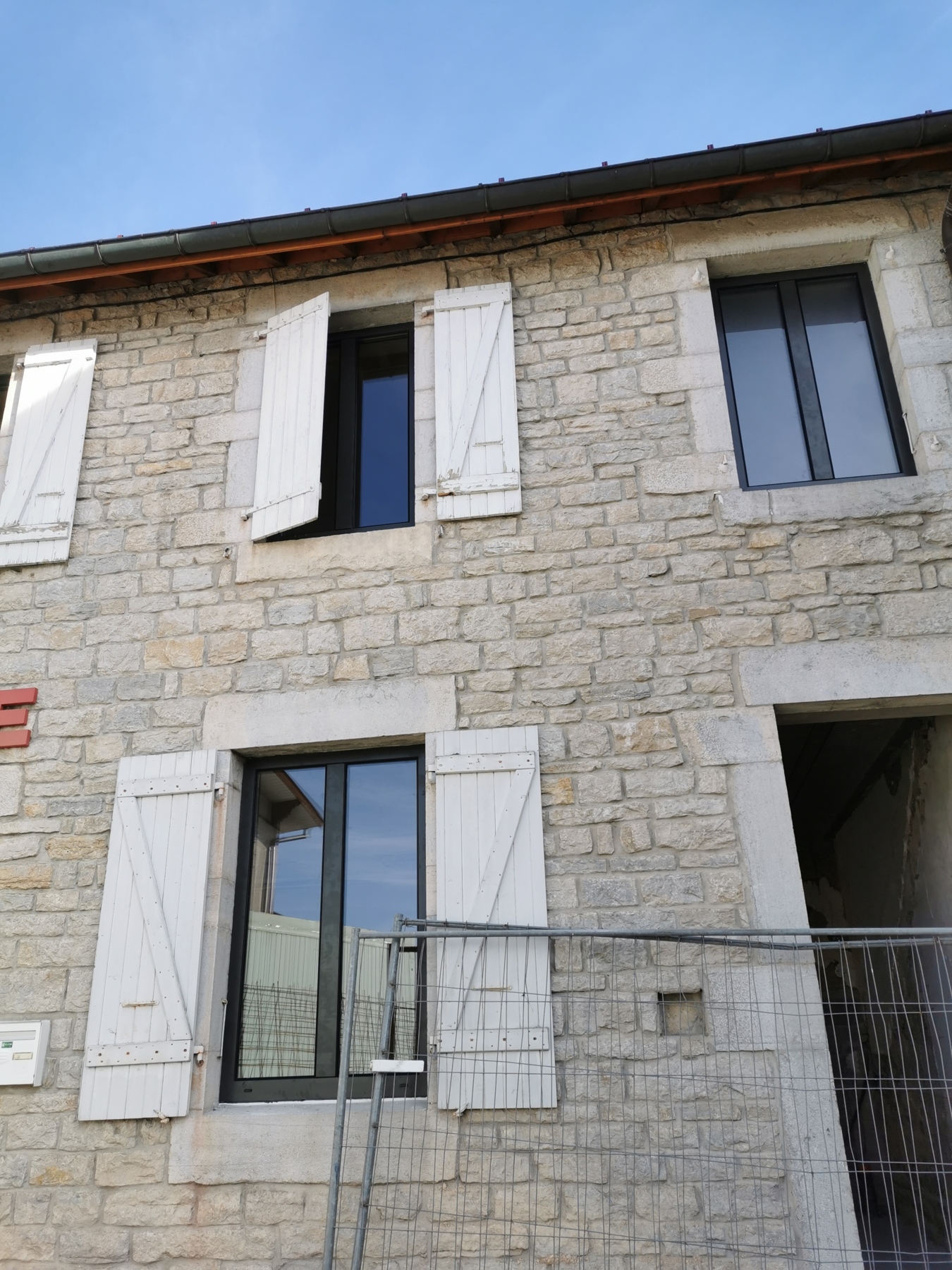

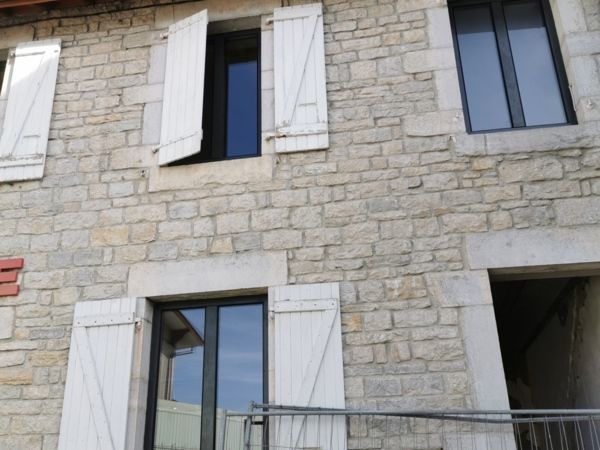

L'entreprise de menuiserie extérieure a posé une partie des fenêtres. Reste à venir l'escalier pour accéder à l'étage (semaine 43 à 44)
L'entreprise de menuiserie intérieure commencera semaine 46
Et pour les autres corps de métier, les aménagements intérieurs commenceront semaine 46.
